配筋図と標準図が食い違うとき 質疑の出し方と記録の残し方

食い違いは「どちらが正しいか」より先に「どれが優先か」

構造図・断面リスト、配筋標準図、特記仕様書など作成時期の違う図書の間で記載が食い違ったとき、現場判断で納めずに、優先順位の確認、書面での質疑、書面回答の受領という順に進めることを示した模式図。

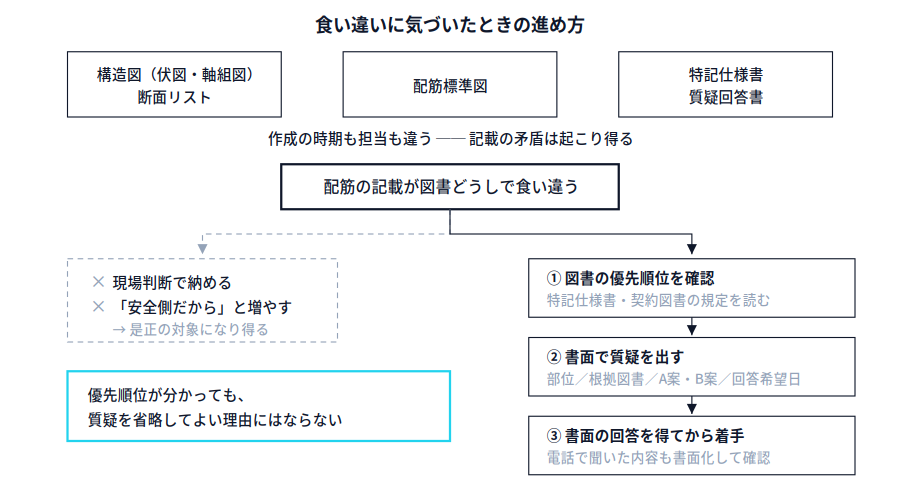

図書間の食い違いに気づいてから着手までの進め方

構造図(伏図・軸組図)、断面リスト、配筋標準図、特記仕様書は、作成の時期も担当も違う。だから矛盾は起きる。現場で最初にやるべきは、どちらが正しいかを推測することではなく、その工事で図書の優先順位がどう定められているかを確認することだ。

優先順位は特記仕様書や契約図書の冒頭で規定されていることが多い。多くの工事では、個別に指示した書類(特記仕様書・質疑回答書)が、汎用の標準図より優先する組み立てになっている。ただしこれは工事ごとに違うので、思い込みで動かず、自分の現場の書類で確認する。

そのうえで重要なのは、優先順位が分かっても質疑を省略してよい理由にはならないという点だ。優先順位はあくまで読み方のルールであって、設計者が意図した配筋がどちらかを決めるものではない。片方が明らかな記載漏れというケースもある。

食い違いが出やすい箇所

箇所 よくある食い違い
柱頭・柱脚の帯筋 リストの間隔と標準図の締付け範囲の考え方が合わない
梁端部のあばら筋 リストに範囲の記載がなく、標準図だけが根拠になっている
開口補強 標準図の適用範囲(開口寸法・位置)を超える開口がリストにある
基礎・基礎梁の定着 構造図の納まり図と標準図の定着形状が別物
壁と柱の取合い 壁筋の定着先(柱か梁か)が図によって違う
スラブ段差・下がり 標準図に該当する納まりが無い
継手位置 標準図の制限範囲と、施工上の割付・先組み計画が合わない
かぶり厚さ 特記と標準図で基準面の取り方が読み分けられない

特に多いのが「標準図に該当する納まりが無い」パターンだ。これは食い違いではなく指示の欠落で、現場判断で近い図を流用すると後から是正になりやすい。

現場判断で納めない

「安全側だから太くした」「本数を増やした」も、勝手にやれば是正対象になり得る。鉄筋が増えればあきが狭まり、コンクリートの充填性や他部材との取合いに影響する。かぶりを確保するために位置をずらせば、設計者の想定と変わる。安全側に見える変更ほど、根拠を残しておかないと後で説明できない。

質疑の書き方

回答が早く、そのまま加工帳に落とせる質疑には共通点がある。口頭で聞いて口頭で返ってくる形にせず、書面で出す。

質疑に入れる要素:

  • 部位の特定:通り芯・階・符号(例:3FL G12、X3通り C5)
  • 根拠図書の明示:どの図面の何版、どのリスト、標準図のどの図
  • 食い違いの内容:両方の記載をそのまま引用する。要約しない
  • 現場の制約:先組みの有無、加工着手日、コンクリート打設予定日
  • こちらの案:「A案(断面リストに従う)/B案(標準図に従う)のいずれかでご指示ください」と選択肢の形にする
  • 回答希望日:加工の手配から逆算した日付

案を添えるのは、押し付けではなく回答を早くするためだ。ただし案を出したことを承認と取り違えない。書面の回答が来るまでは着手しない。

急ぐ場合でも、電話で方向性を確認したうえで「本日お電話でいただいた内容を以下のとおり確認します」と書面化し、相手の確認を取る。

回答を展開する

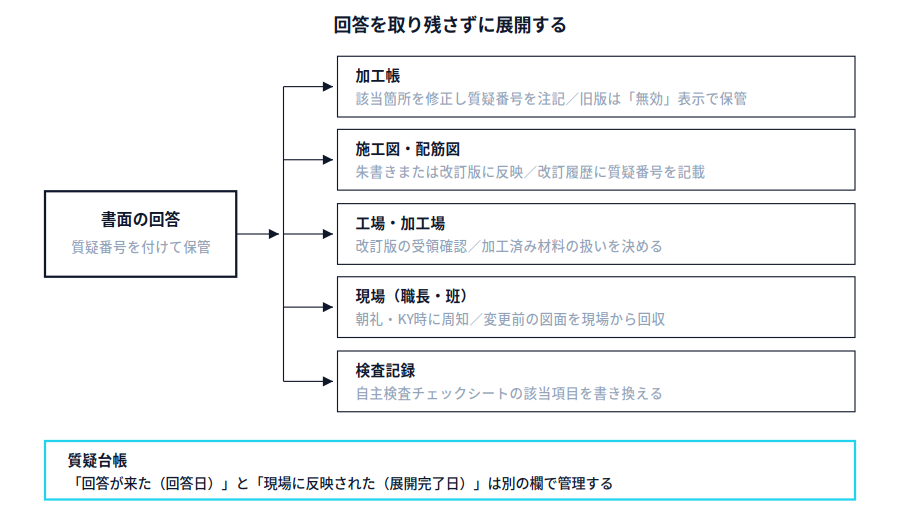

書面で得た質疑回答を、加工帳・施工図・工場・現場・検査記録の五つの先へ展開する流れを示した模式図。台帳では回答が来た日と現場に反映された日を別欄で管理することを併記している。
書面回答を関係書類へ展開する先と、台帳での管理の分け方

回答が出たら、関係する書類すべてに同じ内容を反映する。どれか一つが取り残されると、そこから間違いが再発する。

展開先 やること
加工帳 該当箇所を修正し、質疑番号を注記。旧版は破棄せず「無効」表示で保管
施工図・配筋図 回答内容を朱書きまたは改訂版に反映。改訂履歴に質疑番号を記載
工場・加工場 改訂版の受領確認を取る。既に加工済みの材料の扱いを決める
現場(職長・班) 朝礼・KY時に周知。変更前の図面を現場から回収する
検査記録 自主検査チェックシートの該当項目を書き換える

記録の残し方

質疑は一覧で管理する。台帳に最低限載せたいのは、質疑番号/発行日/部位/内容の要約/回答日/回答内容/展開先(加工帳・施工図・現場)/展開完了日。「回答が来た」と「現場に反映された」は別の欄で管理する。

回答書そのものは、工事書類として竣工まで保管する。回答が図面の赤書きだけで来た場合は、スキャンして日付と発行者が分かる形にしておく。配筋検査のときに「この部分はこういう指示で納めた」と一発で示せる状態が目標になる。

図面で決まっていないことは、機械にも渡せない

海外では、カメラで鉄筋の交点を認識して結束するロボットや、加工場でかごを自動組立する生産セルの研究・実用化が進んでいる。床版のように同じ配筋が広く続く面から入っているのが特徴だ。

ここから読み取れるのは、作業を機械に渡すには指示が明文化されている必要があるということだ。どの交点を結束するか、継手をどこに置くか——「現場でうまくやっている」範囲の判断は、そのままでは機械の作業指示にならない。質疑を出して図書を確定させる作業は、後の省力化の前提にもなる。

なお、海外事例で示される配筋の仕様値(かぶり厚さ、定着長さ、継手の扱いなど)は各国の規準に基づくもので、日本にそのまま持ち込めない。日本での施工は設計図書と日本の規準、監理者の指示による。

※本記事は一般的な解説です。実際の施工にあたっては、設計図書および工事監理者の指示を必ず優先してください。
