配筋検査の指摘を減らす 事前自主検査の回り方

自主検査は「監理者と同じ順路」で歩く

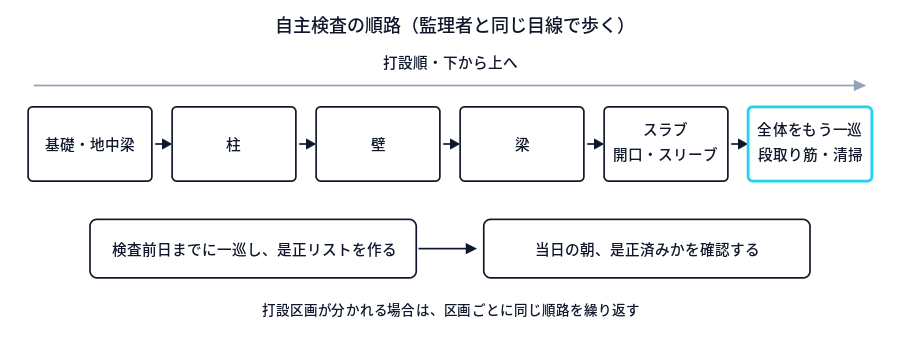

基礎・地中梁から柱、壁、梁、スラブ・開口部、最後に全体一巡へと進む自主検査の順路図。下段に検査前日の一巡と当日朝の是正確認という二段構えを示す。
打設順・下から上に歩く自主検査の順路と、前日・当日朝の二段構え

指摘を減らす一番の近道は、監理者が回るであろう順路を先回りして同じ目線で歩くことです。行き当たりばったりで見て回ると、必ず見落としが出ます。回る順序をあらかじめ決め、部位ごとの着眼点を頭に入れてから入場します。

順路は打設順・下から上が基本です。基礎・地中梁 → 柱 → 壁 → 梁 → スラブ・開口部 → 最後に全体をもう一巡して段取り筋と清掃、という流れにすると、後工程で潰れる箇所を先に確認できます。打設区画が分かれている場合は、区画ごとに同じ順路を繰り返します。

タイミングは検査の前日までに一巡。当日の朝に見つけても、是正の手が足りません。前日に一巡して是正リストを作り、当日朝に是正済みかを確認する二段構えが現実的です。

持ち物と記録

  • 施工図・配筋詳細図・特記仕様書(かぶり厚さ、定着・継手の仕様が書かれた頁)
  • 加工帳、鉄筋の材料規格を確認できる書類
  • スケール、かぶり確認用の治具、チョーク(是正箇所のマーキング用)
  • 是正前・是正後の写真(同じアングルで撮る)

指摘されてから直すのと、自分で見つけて直したうえで記録を残しておくのとでは、検査の進み方が変わります。

部位ごとの着眼点

基礎・地中梁

  • 捨てコン面からの立ち上がり位置と、通り芯からのずれ
  • スペーサーの種類・敷き並べ方(沈み込み、片寄り)
  • 柱・壁の差し筋の位置と本数、傾き
  • 土に接する側のかぶりは打ち増しの有無を含めて図面で確認する

  • 主筋の継手位置がそろって集中していないか
  • 帯筋のフックの向きが同じ位置に並んでいないか、上下で振り分けているか
  • 帯筋の間隔が、柱頭・柱脚と中央部で図面どおり切り替わっているか
  • 型枠内側からのかぶりが四周で確保できるか(主筋のはらみ、加工誤差による片寄り)

  • 縦筋・横筋の間隔が、開口まわりや端部で崩れていないか
  • ダブル配筋の幅止め筋の入り具合
  • スペーサーが片面だけになっていないか
  • 柱・梁への定着の取り方(差し筋の余長不足は打設後では直せない)

  • 上端筋・下端筋の継手位置。応力の小さい位置に設けるのが原則で、位置は図面で確認する
  • 柱内への定着で、折り曲げの方向と余長が図面どおりか
  • あばら筋の間隔、フックの向き、上端筋との結束
  • 束ねた主筋の「あき」。粗骨材が通る隙間が確保できているか。継手部で重なって狭くなりやすい

スラブ

  • 上端筋のバーサポート・スペーサーの敷き方(歩かれて沈んでいないか)
  • 端部の折り曲げ・定着
  • 打継ぎ位置での差し筋
  • 配管・電線管が上端筋の上に乗っていないか

開口補強・スリーブまわり

  • 開口位置と寸法が最新の施工図と合っているか(設備図との整合)
  • 補強筋の本数・長さ・定着、斜め補強の有無は図面で確認
  • 複数のスリーブが近接している箇所の間隔
  • 梁貫通は補強金物のメーカー仕様どおりの取付けか

見落としやすい二大項目

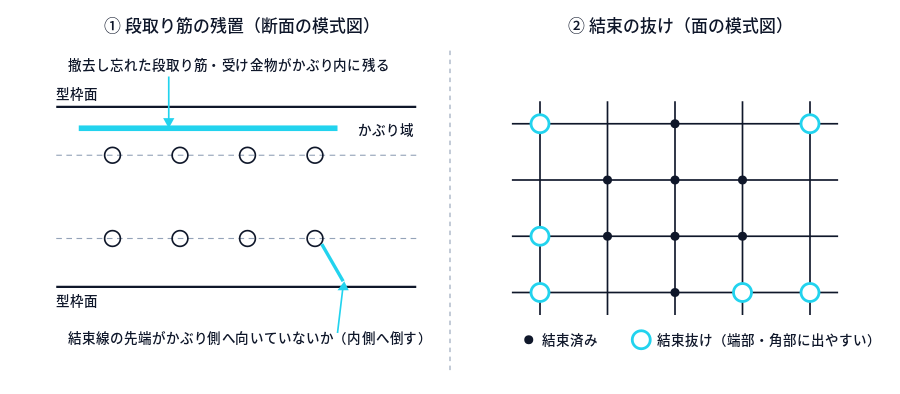

左は壁断面の模式図で、型枠面と主筋の間のかぶり域に段取り筋が残り、結束線の先端が型枠側へ向いている状態。右は鉄筋の格子で、中央の交点は結束済み、端部と角部の交点が未結束であることを示す。
かぶり内に残る段取り筋と、端部・角部で抜けやすい結束の模式図

段取り筋の残置

打設直前に一番多く指摘されるのがこれです。

  • かぶり内に残った段取り筋・受け金物
  • 切りっぱなしの番線、結束線の余り
  • 型枠に接触したまま撤去し忘れたサポート
  • スラブ上に置かれたままの余り鉄筋・工具

段取り筋は「いつ・誰が撤去するか」を配筋前に決めておくと残りません。

結束の抜け

  • 端部・角部・交差部の結束抜け(中央付近は結ばれていても端が抜けている)
  • 上端筋が浮いて、結束が効いていない箇所
  • 結束線の先端がかぶり側に飛び出していないか(内側へ倒す)

判断が分かれる箇所は事前に監理者へ

現場で判断に迷うものは、検査当日に持ち込まず、事前に相談して回答を得ておくのが確実です。

迷いやすい場面 事前に確認しておくこと
図面どおりに納まらない継手位置 ずらせる範囲、代替の納め方
設備スリーブが後から増えた 補強の要否と仕様
かぶりが厳しい取合い部 打ち増しの可否、鉄筋位置の調整可否
加工誤差で余長が不足 是正方法(差し筋・継手の追加可否)

口頭だけで済ませず、やり取りを記録に残しておくと、後の工程で同じ議論を繰り返さずに済みます。

補足:結束の自動化について

海外では、橋梁床版のような平場が広く連続する部位で、配筋の交点を自走して結束するロボットが実用段階に入っています。研究段階では「どの交点をどの順で結ぶか」という段取りそのものを計画する取り組みも出ています。ただしこれは海外の事例であり、機械が入っても、かぶり・あき・定着・継手位置といった検査の着眼点が消えるわけではありません。日本での施工および検査は、設計図書・特記仕様書と国内の規準、監理者の指示に従ってください。

※本記事は一般的な解説です。実際の施工にあたっては、設計図書および工事監理者の指示を必ず優先してください。
